河南开封某小区3栋18层住宅楼地基沉降抬升纠偏工程

摘要卡

恒祥宏业采用"桩筏互补"原理与专利注浆技术,完成河南开封3栋18层(52.9米)住宅楼地基沉降抬升纠偏,最大倾斜255mm精准回正至原标高,仅106天完工,楼体垂直度达国家允许偏差,客户认可。

项目痛点:3 栋高层住宅持续不均匀沉降、整体向北倾斜

河南开封某小区共计 17 栋住宅楼,其中 15#、16#、17# 三栋出现明显不均匀沉降,建筑整体向北倾斜,结构安全风险持续累积。

  1. 三栋楼均为剪力墙结构、筏板基础,地下 1 层、地上 18 层,建筑高度 52.9 米
  2. 倾斜量严重:15# 楼东侧最大约 190mm、西侧约 255mm;16# 楼东侧约 120mm、西侧约 150mm;17# 楼东侧约 145mm、西侧约 137mm(最大 255mm,远超安全容许值)
  3. 客户此前已采用 CFG 桩进行地基加固,住宅楼仍继续沉降,常规工法失效,急需更根本的解决办法

关键量化指标

治理楼栋:15#、16#、17#共3栋(剪力墙/筏板基础/18层/52.9m)

最大沉降量:255mm(15#楼西侧),整体向北倾斜

前期处置:客户已投 CFG 桩加固,仍持续沉降(无效)

治理工期:106天(三线齐开、错峰施工)

治理结果:楼体垂直度均在国家允许偏差范围内,精准抬升至原标高

技术路线:无损可控土体固化技术与桩筏互补原理

经恒祥宏业专业工程师研判,综合运用公司"桩筏互补"原理制定地基治理方案,分三步完成抬升纠偏:

第一步|浅层+深层地基加固补强

增强地基承载力、提高地基土层刚度,在后续抬升作业时起到缓冲作用,避免对上部结构造成冲击。

第二步|中间稳定抬升层填充挤密

随着土层密实度增加、压力升高,竖向作用力开始显现,完成建筑物的抬升,并形成筏型复合地基。

第三步|桩端持力层加固支撑

在筏型复合地基下部施作多个复合地基加固支撑体,提高桩端持力层承载力,使建筑物沉降彻底稳定。

全程微创、柔性抬升、不破拆,施工对居民正常生活影响小,规模大、工期紧的难题通过"三线齐开、错峰施工"化解。

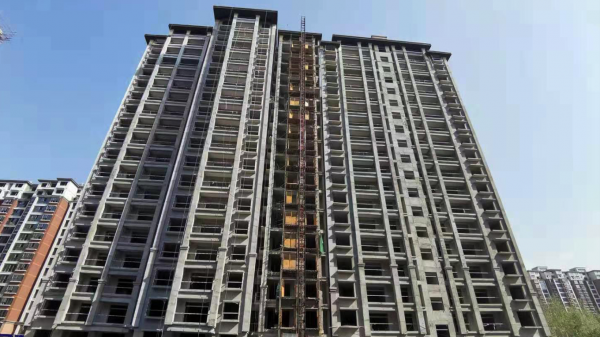

河南开封某小区3栋18层住宅楼地基沉降抬升纠偏工程

(项目概况:持续不均匀沉降、整体向北倾斜)

知识产权背书:

本工程依托恒祥宏业系列专利,包括:

  • 一种筏板基础高层建筑物加固抬升方法(ZL201910517280.6)
  • 一种筏板基础高层建筑物的抬升方法(ZL 201910517279.3)
  • 一种高层建筑后退式注浆形成加固复合桩基的施工工艺(ZL 201910517287.8)
  • 一种高层建筑前进式注浆形成加固复合桩基的施工工艺(ZL 201910518029.1)
  • 一种适用于高层建筑结构的注浆加固纠偏方法(ZL 201710710833.0)
  • 建筑物条形基础箱型复合地基加固纠偏方法(ZL 201810517513.8)
  • 一种框架结构建筑物注浆加固抬升方法(ZL 201910518706.X)
  • 一种腐蚀性地质环境下筏板基础建筑抬升加固结构及方法(ZL 201911393562.6)

恒祥宏业拥有美国专利、PCT 国际专利及多项国内发明专利,核心技术在高层建筑抬升纠倾领域获国家科技部权威评定“总体国际先进,部分国际领先”,可成功抬升100米高层建筑。

河南开封某小区3栋18层住宅楼地基沉降抬升纠偏工程

(原理示意)



治理成效:106 天回正至原标高,垂直度达国标

  • 工期:仅用 106 天完成 3 栋住宅楼地基治理
  • 质量:经专业机构检测,3 栋楼体垂直度均在国家允许偏差范围内
  • 标高:建筑物精准抬升至原标高,达到验收标准
  • 口碑:治理效果得到客户认可与好评,为客户节省大量时间成本

第三方验证与客户认可

竣工效果核验:3 栋楼体垂直度均在国家允许偏差范围内,建筑物精准抬升至原标高,达到验收标准。

客户认可:在规模大、工期紧条件下 106 天交付,为客户节省大量时间成本,获客户认可。
