摘要卡 国内知名纤维生产车间,填土、淤泥层密实度差,地基承载力不足,沉降区域未布设桩基;大吨位设备运行带来持续地基震动,造成不均匀沉降。恒祥宏业依托无损可控土层固化技术,在设备不移位、不破坏地面、不停产条件下,30 天完成 800 吨级牵伸机设备基础沉降纠偏。 |
项目痛点:重载设备基础沉降治理
800t 大型牵伸机动载设备发生基础不均匀沉降。地基下卧素填土、淤泥、粉质粘土软弱地层,设备吨位大,运行产生持续震动,进一步加剧沉降问题。
- 牵伸机自重 800t;设备基础最大沉降量 60mm
- 素填土和淤泥密实程度不均,稳定性差
- 沉降区域未设计桩基,设备吨位较大且运行过程中会震动地基
关键量化指标
治理对象:800t 牵伸机动载设备基础
沉降数据:最大沉降 60mm
地质难点:素填土、淤泥,原为养鱼池,经后期人工挖除、回填整平
治理工期:30天,累计抬升量55mm
治理结果:地基稳固,设备纠偏调平,增强地基承载力,杜绝二次沉降发生
技术路线:无损可控土体固化技术
- 不破除原有地面,无干扰施工,软弱地基注入特种复合材料,提高地基承载力;
- 深层加固直达持力层,从根源杜绝二次沉降;
- 搭配智能化监测系统,完成地基稳固、毫米级抬升设备,恢复至设计标高。

(项目概况:重载设备基础沉降)
知识产权背书:工业厂房地基加固及抬升调平专利技术
本工程依托恒祥宏业系列专利,包括:
- 一种适用于工业厂房独立桩基础的沉降加固顶升调平技术(ZL 201810385695.8)
- 一种桩基础沉降加固顶升调平结构及其施工方法(ZL 201810385674.6)
- 一种高层建筑后退式注浆形成加固复合桩基的施工工艺(ZL 201910517287.8)
- 一种厂房设备基础精密抬升方法(ZL 201910736651.X)
- 建筑物条形基础箱型复合地基加固纠偏方法(ZL 201810517513.8)
- 一种适用于高层建筑结构的注浆加固纠偏方法(ZL 201710710833.0)
- 一种纠正倾斜桩基的实时可控式注浆装置及施工方法(ZL 202110585994.8)
恒祥宏业拥有美国专利、PCT 国际专利及多项国内发明专利,核心技术在高层建筑抬升纠倾领域获国家科技部权威评定“总体国际先进,部分国际领先”,可成功抬升100米高层建筑。

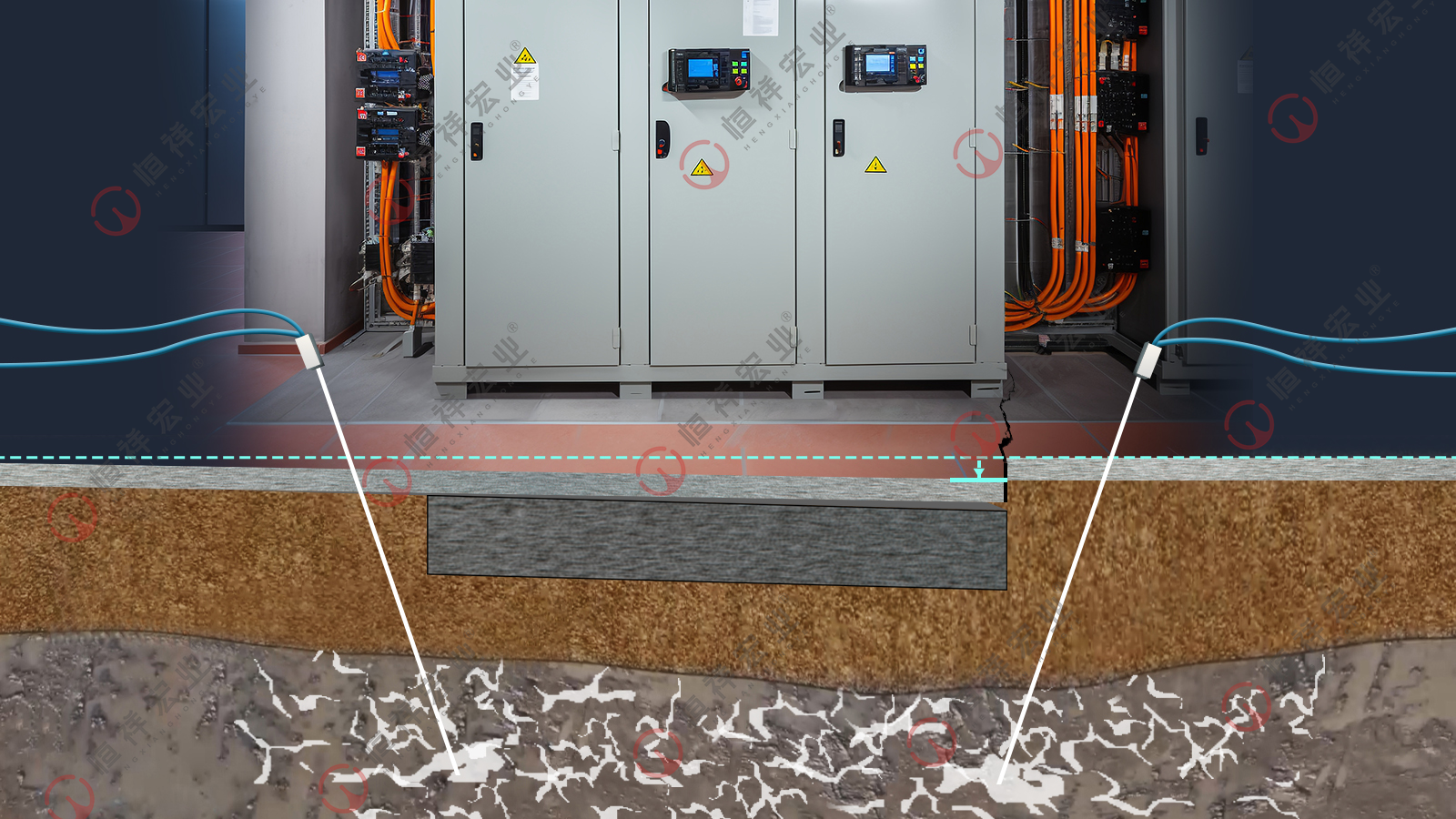

(原理示意)
治理成效:30天完成治理,保障生产效益,长期沉降防护
- 施工工期:30天完成治理
- 治理特点:无干扰、不破拆、不停产、周期短、无污染、成本低、毫米级抬升
- 治理效果:地基稳固,设备纠偏调平,增强地基承载力,杜绝二次沉降发生
第三方验证与客户认可
|
竣工效果核验: 经专业检测,地基稳固,设备纠偏调平到位,满足验收标准。
客户认可:施工不需要搬迁设备,不用停产,质量和效率远超预期。 |
