湿陷性黄土地区地基沉降治理,为什么微创固化比换填更适合?

摘要:湿陷性黄土遇水后结构迅速破坏,地基承载力骤降,建筑沉降频发。传统换填方案需大面积开挖回填,工期长、成本高、扰动大。无损可控土体固化技术通过6~10mm微孔注入特种复合材料,快速固结土体、提升承载力,无需大面积破拆建筑,整体工期较换填缩短50%以上。本文以大唐三门峡电力湿陷性黄土地基治理工程为例,从治理效果、施工周期、生产影响、综合成本四维度对比两种工艺,为湿陷黄土区地基修复选型提供参考。



一、湿陷性黄土治理:换填方案的局限性



我国西北广泛分布湿陷性黄土,土体遇水后颗粒粘结力快速消失,引发大幅不均匀沉降,严重威胁建构筑物安全。行业长期采用换填法处置:挖除表层软弱黄土,分层回填压实,但该工艺存在明显短板。



文章配图-1



工期长、生产影响大:换填需大范围开挖基础,施工周期按月计算,厂区生产全面停摆。



成本高、土体扰动强:开挖、外运、回填、压实工序机械投入量大,大面积开挖易扰动周边地层,诱发相邻建筑新增沉降,甚至损伤原有结构。



治标难治本:换填开挖深度有限,无法抵达深层稳定持力层;若下层黄土仍具备湿陷特性,后期沉降隐患无法根除。



当然换填法并非完全不可用,对于新建场地、无既有建(构)筑物遮挡、具备大开槽施工条件的场地,换填工艺仍是成熟经济的处置手段;但对于已经建成、正在生产运行的建构筑物,开挖换填的弊端被急剧放大。



二、案例对照:大唐三门峡煤水处理室沉降治理



大唐三门峡电力煤水处理室基底为湿陷性黄土,出现严重不均匀沉降,最大沉降量达207.69mm,沉降区域面积约1900m²,墙体和地坪开裂严重,设备运行受到直接威胁。若采用换填工艺,需停产数月、大面积开挖回填,工程成本与停产损失难以估量。



文章配图-1(项目涉密,图片仅供参考)



项目最终采用了无损可控土体固化技术进行治理。通过6~10mm微孔径,向软弱黄土层注入特种复合浆液,材料与土体秒速固结,形成高强度、防渗水的复合结构体。在渗透、填充和挤密土体孔隙的过程中,产生向上的抬升力,配合可视化智能实时监测系统,实现毫米级精准抬升与调平,消除该区域黄土湿陷隐患,从根源提高地基承载力。



三、多维度对比



治理效果。 项目完工后基础沉降差控制在 10mm 以内,无工后二次沉降,地基承载力达标。换填工艺回填压实均匀度难以把控,且无法消除深层黄土湿陷隐患。



施工周期。 本项目全程仅16天完工,累计抬升202.3mm;同等规模换填工程工期普遍2~3个月,效率差距显著。



生产影响。 无损可控土体固化技术,无需大面积开挖,施工期间设备可正常运行。换填方案需停产搬迁,对生产运营影响较大。



综合成本。 无损可控土体固化技术大幅削减土方与机械用量,不存在停产损失。与传统换填法相比,土方工程量减少约75%,材料成本降低约25%,人工成本降低约40%,综合成本优势明显。



四、技术支撑:相关专利

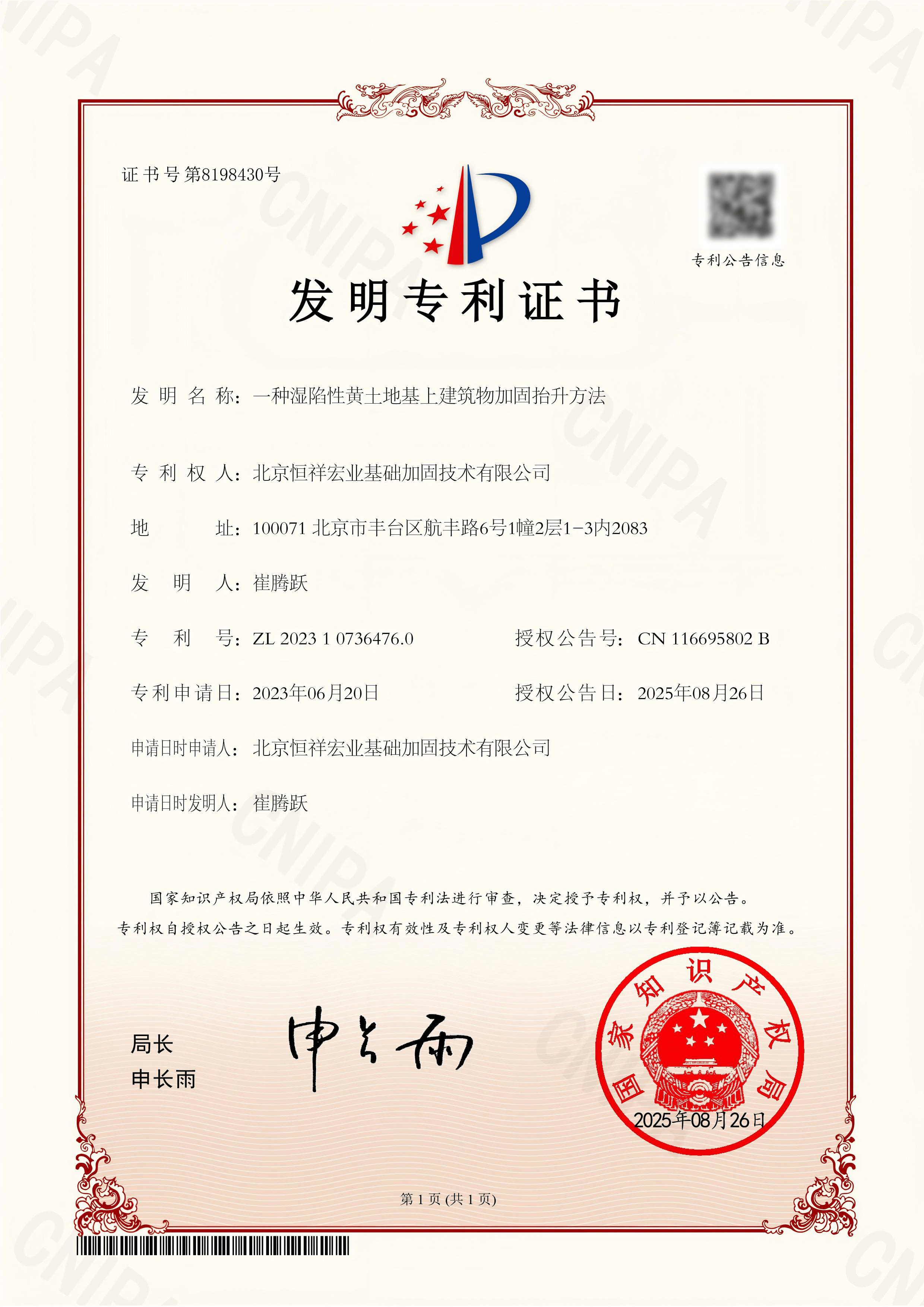

该项目采用恒祥宏业发明专利《一种湿陷性黄土地基上建筑物加固抬升方法》(专利号:ZL 202310736476.0),该专利通过帷幕墙阻水与深层加固相结合,同步解决黄土遇水软化、地基承载力不足两大难题,为本项目长效防沉降提供核心技术支撑,从根源杜绝二次沉降风险。



文章配图-1



五、行业观察与专家评价



2025年3月,北京恒祥宏业无损可控抬升纠倾技术交流研讨会在陕西旬阳组织召开,来自全国的23位岩土工程权威专家实地考察旬阳楼房治理现场后普遍认定:该技术具备不破坏原有建筑、抬升精度可控、工期短、造价低、绿色低扰动等优势,在黄土沉降、纠倾加固项目落地效果稳定,推广前景广阔。



文章配图-1



项目负责人反馈:“原以为治理这么大的沉降至少要停产一两个月,实际仅用16天就完成了,全程没有影响设备运行,这样的效果和速度,换填方案确实难以实现。”



六、总结



湿陷性黄土地基治理中,换填法仍属于可选方案,但适配场景受限。无损可控土体固化技术依托微创、精准、高效的技术优势,在治理质量、施工时长、生产干扰、综合造价上均优于传统换填,为黄土地区既有建筑地基病害治理提供更优质的解决方案。
